EPS je završio revitalizaciju bloka B1 na TENT B, čime će se poboljšati stabilnost u snabdevanju električnom energijom i doprineti boljim proizvodnim rezultatima u ovoj godini, istakao je Milorad Grčić, vršilac dužnosti direktora JP EPS. On je naglasio da je bez ovog bloka, koji je bio van mreže tokom sušnog leta i niskih vodostaja, EPS na putu da završi godinu sa smanjenjem proizvodnje električne energije od 0,5 do jednog procenta u odnosu na 2020. godinu.

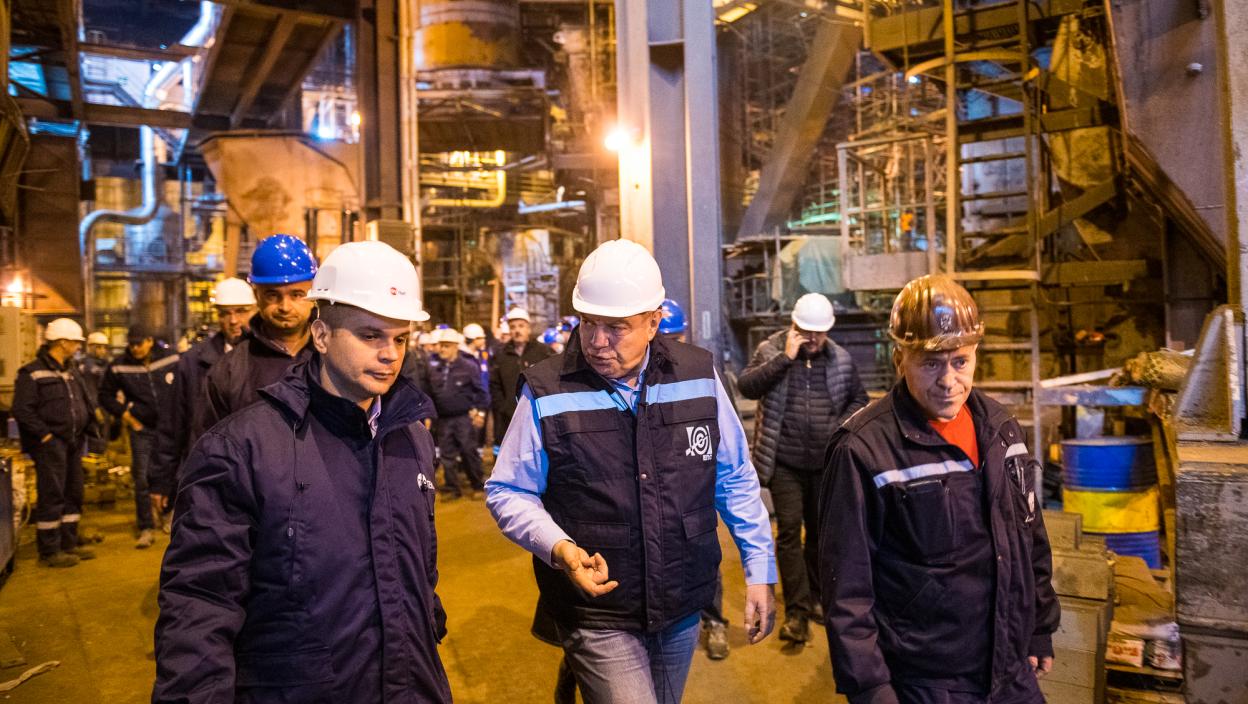

Grčić je ukazao na to da je tokom 207 dana trajanja kapitalnog remonta ovog bloka, EPS uspeo da poveća proizvodnju svih ostalih kapaciteta u termo sektoru. S obzirom na to da imamo još mesec dana do kraja godine, uključivanje B1 u proizvodnju može dodatno poboljšati rezultate EPS-a na kraju 2021. godine. „Uspeli smo i veoma sam zahvalan svim zaposlenima u EPS-u, TENT-u, i svima angažovanim na ovom poslu“, dodao je Grčić tokom obilaska bloka B1.
On je naglasio da je blok od 650 megavata sada kao nov, i da je revitalizacija, koja se u inostranstvu obično izvodi u periodu od jedne godine, završena za samo sedam meseci. „Zaista smo žurili jer je niko nije mogao da predvidi trenutnu elektroenergetsku krizu u Evropi i svetu. Rizikovali smo i dali smo sve od sebe, a zahvalan sam svima koji su radili na revitalizaciji. Svaka komponenta na bloku koja je mogla da se zameni, zamenjena je“, rekao je Grčić.
Blok B1 na TENT B je prethodne decenije imao oko 120 neplaniranih zastoja, što je značilo više od 300 dana van rada. Kako je Grčić istakao, došao je kraj radnog veka ovog bloka, te je njegova rekonstrukcija bila neophodna. Ogranak TENT proizvodi između 50 i 54 procenta električne energije u Srbiji, a samo taj sistem doprinosi najmanje polovini uspeha EPS-a.
„Termo sektor EPS-a, zajedno sa TENT-om i termoelektranama u Kostolcu, obezbeđuje stabilnost snabdevanja. Bez stabilnosti i sigurnosti u proizvodnji, EPS ne bi mogao da bude najuspešniji. Termoelektrane, zajedno sa kopovima ‘Kolubara’ i ‘Drmno’, proizvode dve trećine srpske struje, što je stabilnost koja je u ovim kriznim vremenima od izuzetnog značaja“, istakao je Grčić.
On je naglasio da je predsednik Srbije, Aleksandar Vučić, jasno postavio zadatak očuvanja termo sektora, pokazujući lično interesovanje i obilazeći radove tokom remonta. Izvršni direktor za proizvodnju energije u EPS-u, Savo Bezmarević, je naveo da je zahvaljujući završenom remontu na Bloku B1, proizvodnja povećana za 12.000 megavat časova dnevno, što predstavlja otprilike 10 odsto proizvodnje električne energije EPS-a.
„Revitalizacija ovog bloka počela je 2. maja ove godine i trajala je do 26. novembra, a ukupna ulaganja iznose 90 miliona evra, od čega je 70 miliona evra uloženo u kotlovsko postrojenje. Čak 70 procenata posla na revitalizaciji obavile su srpske firme“, rekao je Bezmarević.
Revitalizacija bloka B1 ima za cilj produženje radnog veka, povećanje energetske efikasnosti, kao i unapređenje ekoloških aspekata. Bezmarević je istakao da je emisija azotnih oksida smanjena na 200 miligrama po kubnom metru, što je u skladu sa evropskim standardima. Dodao je da proizvodnja EPS-ovih termoelektrana iznosi 24.000 gigavat časova godišnje, što čini 70 procenata ukupne proizvodnje električne energije u Srbiji.
Ovaj važan korak u revitalizaciji TENT-a B ne samo da osigurava stabilnost proizvodnje, već i doprinosi smanjenju ekoloških uticaja, čime se EPS pozicionira kao lider u održivoj i efikasnoj proizvodnji električne energije.
